Viktig information inför din fiberanslutning

Fiberinstallation

Uppdaterat 2024-09-24

Installationer och driftsättning kommer att pågå oktober-december och vår målsättning är att alla som har beställt en anslutning i samband med ett av PTS-projekten nedan, ska få sin installation utförd och driftsatt senast 31 december.

Du kommer att bli kontaktad när det är dags för installation, du behöver själv inte vara på plats men våra montörer behöver kunna komma in i huset.



Några vanliga frågor från informationsträffarna i mars:

  • RUT-avdrag går att göra på del av installationskostnaden, f.n. 1000 kr inkl. moms.
  • Går det att ansluta sig efter att detta projekt är slutfört? Ja, det går bra, du gör en intresseanmälan på vår hemsida så tar vi sedan kontakt.
  • Tomtgrävning återställs med befintligt material. Se villkor i grävavtalet.
  • Vad är månadskostnaden efter anslutning? Det beror på vilka tjänster du beställer.

Så gräver du på din tomt

Här berättar vi steg för steg hur du går tillväga för att gräva ner fiberslang på tomten inför installation.



Instruktion för ditt arbete och ansvar

Innan vi kan komma och ansluta fiber till din fastighet behöver fiberslangen grävas ner från din tomtgräns till anslutningspunkten i ditt hus. Det kan du göra själv eller anlita en entreprenör till hjälp. Här kan du ladda ner vår fiberinstallationsguide.

Ladda ner installationsguide

Varför investera i fiber bredband

Fibermaterial för grävning på din tomt

Du ska hämta tre olika material:

  • Dukt (kan vara andra färger än gul och orange som bilderna)
  • Markeringsnät
  • Ändhättor/ändstopp

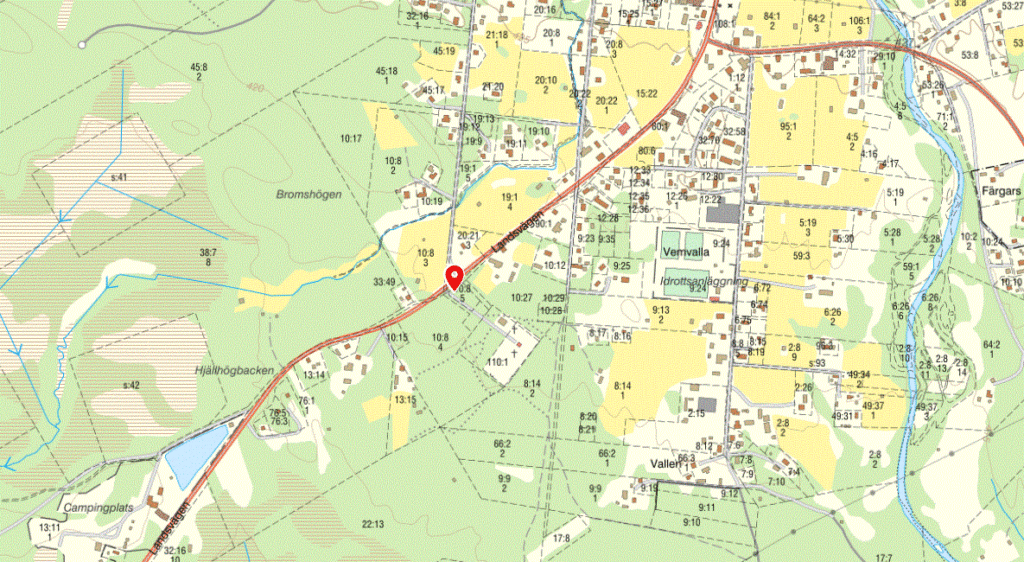

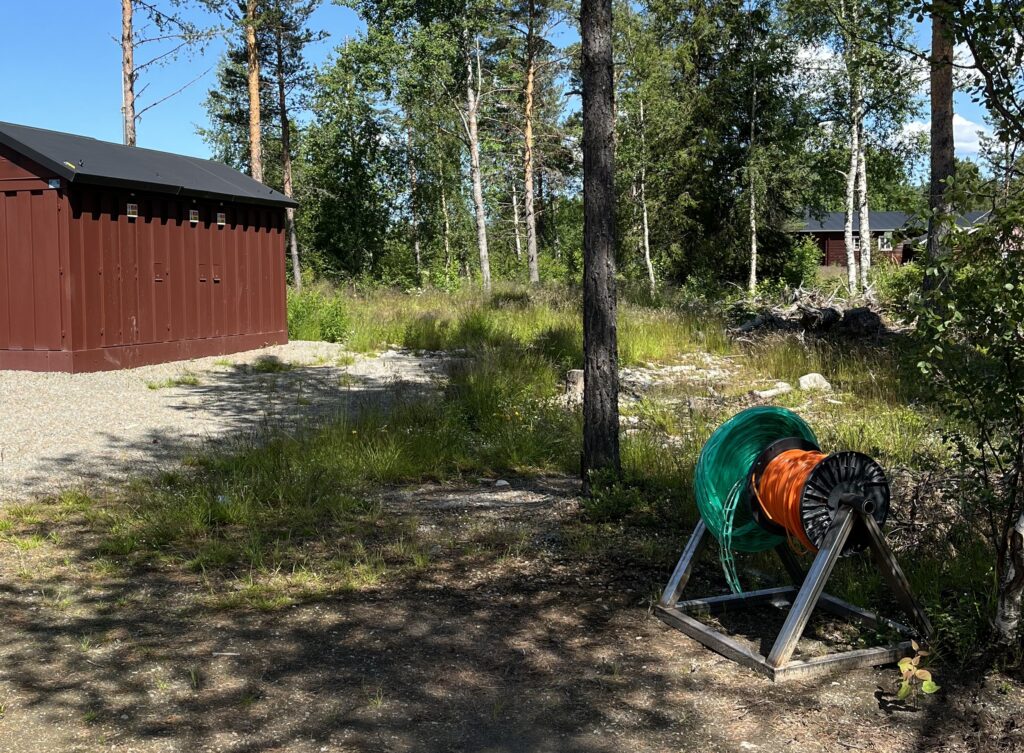

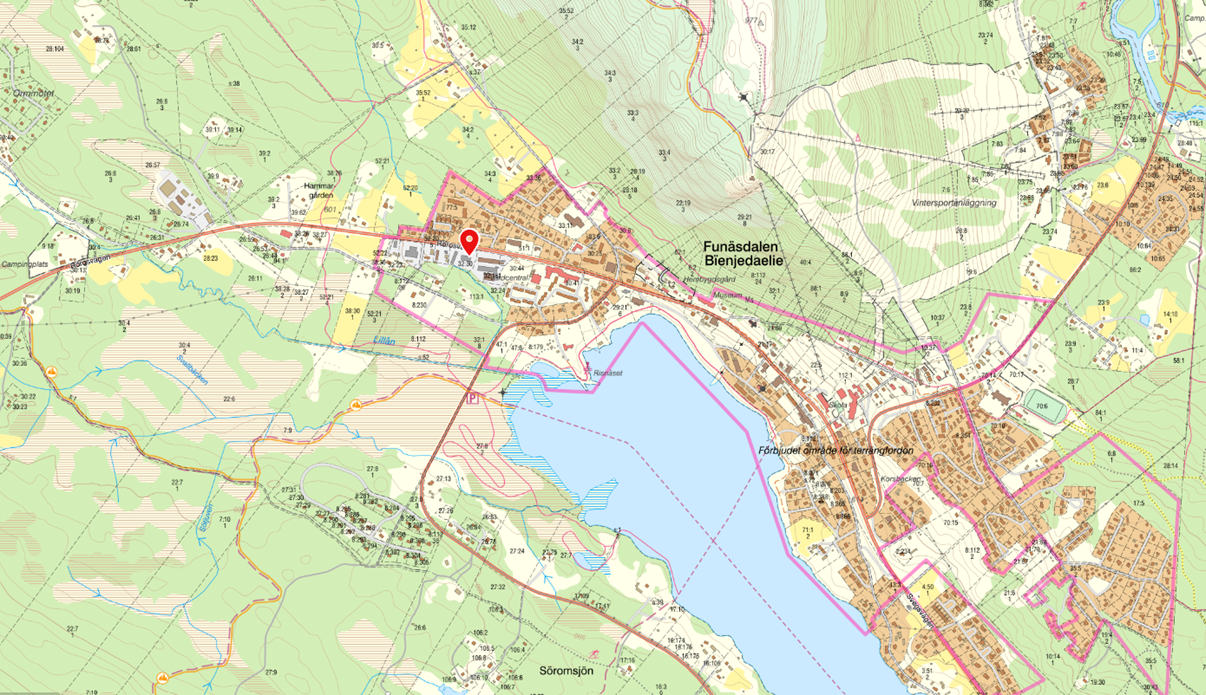

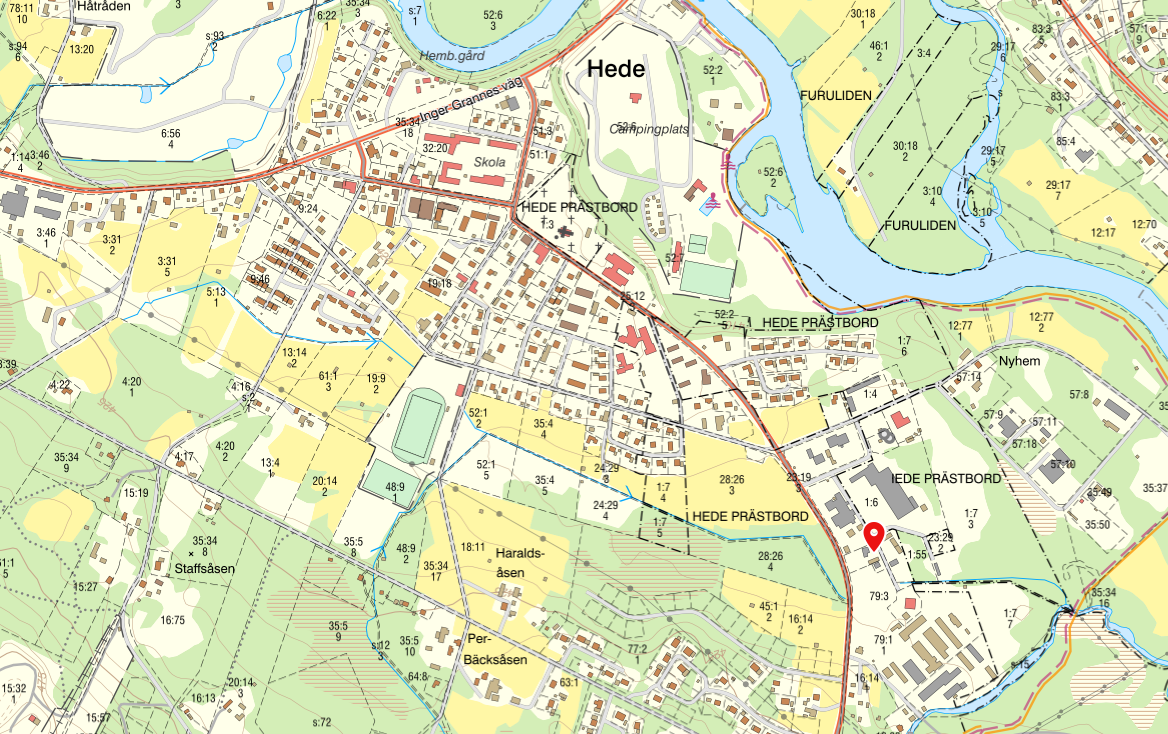

Välj ditt område här nedan för att hitta information om var du kan hämta material. Om material är slut, kontakta Härjeåns kundservice på 0680-242 00.

Dukt fiberMarkeringsnät fiber Ändhättor fiber

Välj ditt område nedan för mera information

Bruksvallarna/Flon

Tidplan
Maj:
 Entreprenör etablerar sig, projektering och installation av aktiv utrustning, tryckningar under vägar utförs
Juni/Juli: Tomtschakter utförs, fortsättning av installationer, schakt av huvudstam, fiberarbete påbörjas
Augusti: Tomtschakter fortsätter, fiberarbeten fortsätter
Oktober-december: Uppkoppling och driftsättning

Områdeskartor där projektet kommer pågå. Klicka på respektive kartbild för större bild.
Flon:

Rockvallen:

Fjällnäs/Hamra

Tidplan
Maj: CDM etablerar sig, projektering och installation av aktiv utrustning, tryckningar under vägar utförs
Juni/Juli: Tomtschakter utförs, fortsättning av installationer, schakt av huvudstam
Augusti: Blåsning av kundfiber
Oktober-november: Uppkoppling och driftsättning

Länk till inspelning av informationsträffen:
Informationsmöte Fjällnäs/Hamra 2024-03-03

Områdeskartor som presenterades på mötet:
karta Fjällnäs
karta Hamra

Presentationsmaterial från mötet:
Presentation Fjällnäs Hamra

Hållan

Tidplan PTS-området:
Kundinstallationer pågår oktober-december.

Tidplan utökat projekt:
Kundinstallationer påbörjas efter att installationerna i PTS-området är utförda.

Områdeskarta där projektet kommer pågå:
Översikt Hållan

Härjeåsjön

Tidplan
Maj: CDM etablerar sig, projektering och installation av aktiv utrustning, tryckningar under vägar utförs
Juni/Juli: Tomtschakter utförs, fortsättning av installationer, schakt av huvudstam, fiberarbete påbörjas
Augusti: Tomtschakter fortsätter, fiberarbeten fortsätter

Oktober-november:
Uppkoppling och driftsättning
Vi har tyvärr råkat ut för en leveransförsening av teknisk utrustning som behövs för att driftsätta området. Så fort den levererats kommer vi skyndsamt att jobba vidare med att driftsätta alla kunder, men vi kan just nu inte säga något datum. Vi påskyndar det ärendet allt vad vi kan och kommer att meddela per mejl när allt är klart för att beställa bredbandstjänst. Vi beklagar förseningen men gör som sagt vad vi kan för att slutföra projektet så snart som möjligt.



Länk till inspelning av informationsträffen:
Informationsmöte Härjeåsjön 2024-03-09

Områdeskarta som presenterades på mötet:
Härjeåsjön

Presentationsmaterial från mötet:
Presentation Härjeåsjön



Messlingen/Mittådalsvallen

Tidplan
Maj: CDM etablerar sig, projektering och installation av aktiv utrustning, tryckningar under vägar utförs
Juni/Juli: Tomtschakter utförs, fortsättning av installationer, schakt av huvudstam
Augusti: Blåsning av kundfiber
Oktober-november: Uppkoppling och driftsättning

Länk till inspelning av informationsträffen:
Informationsmöte Messlingen/Mittådalsvallen 2024-03-02

Områdeskartor som presenterades på mötet:
karta Mittådalsvallen
karta Messlingen

Presentationsmaterial från mötet:
Presentation Messlingen Mittådalen

Ramundberget

Tidplan
Juni: Entreprenör etablerar sig, projektering och installation av aktiv utrustning, tryckningar under vägar utförs
Juli/Augusti: Tomtschakter utförs, fortsättning av installationer, schakt av huvudstam, fiberarbete påbörjas
Augusti: Tomtschakter fortsätter, fiberarbeten fortsätter
Oktober-december: Uppkoppling och driftsättning



Områdeskartor där projektet kommer pågå. Klicka på respektive kartbild för större bild.
Osthang:

Klinken:

Centrum:

Skarvruet

Tidplan:

Oktober-december: uppkoppling och driftsättning

Områdeskarta där projektet kommer pågå:
Översikt Skarvrusätern

Synderkölen

Tidplan
Maj: CDM etablerar sig, projektering och installation av aktiv utrustning, tryckningar under vägar utförs
Juni/Juli: Tomtschakter utförs, fortsättning av installationer, schakt av huvudstam
Augusti: Tomtschakter fortsätter, blåsning av kundfiber

Oktober-november: Uppkoppling och driftsättning
Vi har tyvärr råkat ut för en leveransförsening av teknisk utrustning som behövs för att driftsätta området. Så fort den levererats kommer vi skyndsamt att jobba vidare med att driftsätta alla kunder, men vi kan just nu inte säga något datum. Vi påskyndar det ärendet allt vad vi kan och kommer att meddela per mejl när allt är klart för att beställa bredbandstjänst. Vi beklagar förseningen men gör som sagt vad vi kan för att slutföra projektet så snart som möjligt.



Länk till inspelning av informationsträffen:
Informationsmöte Synderkölen 2024-03-09

Områdeskarta som presenterades på mötet:
Synderkölen

Presentationsmaterial från mötet:
Presentation Synderkölen

Tänndalen

Tidplan
Juni: Entreprenör etablerar sig, projektering och installation av aktiv utrustning, tryckningar under vägar utförs
Juli/Augusti/September: Tomtschakter utförs, fortsättning av installationer, schakt av huvudstam, fiberarbete påbörjas
Augusti/September: Tomtschakter fortsätter, fiberarbeten fortsätter
Oktober-december: Uppkoppling och driftsättning



Områdeskarta där projektet kommer pågå. Klicka på kartbilden för större bild.
Tänndalsvallen:

Vivallen

Tidplan
Maj: CDM etablerar sig, projektering och installation av aktiv utrustning, tryckningar under vägar utförs
Juni/Juli: Tomtschakter utförs, fortsättning av installationer, schakt av huvudstam
Augusti: Tomtschakter fortsätter, blåsning av kundfiber
Oktober: Uppkoppling och driftsättning

Områdeskarta:
karta Vivallen

Presentationsmaterial:
Presentation Vivallen

Varför fiber?

5 anledningar att skaffa fiber

1

En investering för framtiden

En fiberanslutning kan öka värdet på din fastighet. Många potentiella köpare söker efter fastigheter som har höghastighetsinternet och en fiberanslutning kan vara en avgörande faktor i valet av fastighet.

2

Minskad irritation i vardagen

Vad är mer irriterande än att bilden fryser mitt under filmen du streamar? Med fiber har du en både snabb och driftsäker lösning som minskar risk för laggande internet.

3

Tryggheten på äldre dar

En fiberanslutning i hemmet ger ökad möjlighet till självständigt boende och ett tryggare hem, både för den boende och de anhöriga. Det ställer givetvis krav på en stabil och driftsäker bredbandslösning.

4

Jobba från stugan

Workation är här för att stanna. Med en fiberanslutning kan du enkelt kombinera fjällsemester med arbete från stugan.

5

Framtidssäkring

Fiber är en teknik som förväntas vara relevant under lång tid framöver, vilket betyder att en investering i en fiberanslutning kan vara en långsiktig lösning för att säkerställa högkvalitativ internetuppkoppling i framtiden.

Så kommer du igång och beställer tjänster

Klart för start? När installationen är klar kan du beställa de tjänster du vill inom fibernätet. Beställ dina tjänster på Zmarket. Behöver du hjälp att komma igång? Börja med att ladda ner tjänsteguiden, här hittar du tydliga instruktioner hur du enkelt kommer igång.

Kom igång och beställ tjänster

Här förklarar vi hur du enkelt kommer igång och aktiverar tjänster i fibernätet.

Mattias Mirårs berättar om hur du beställer tjänster i Härjeåns fibernär
